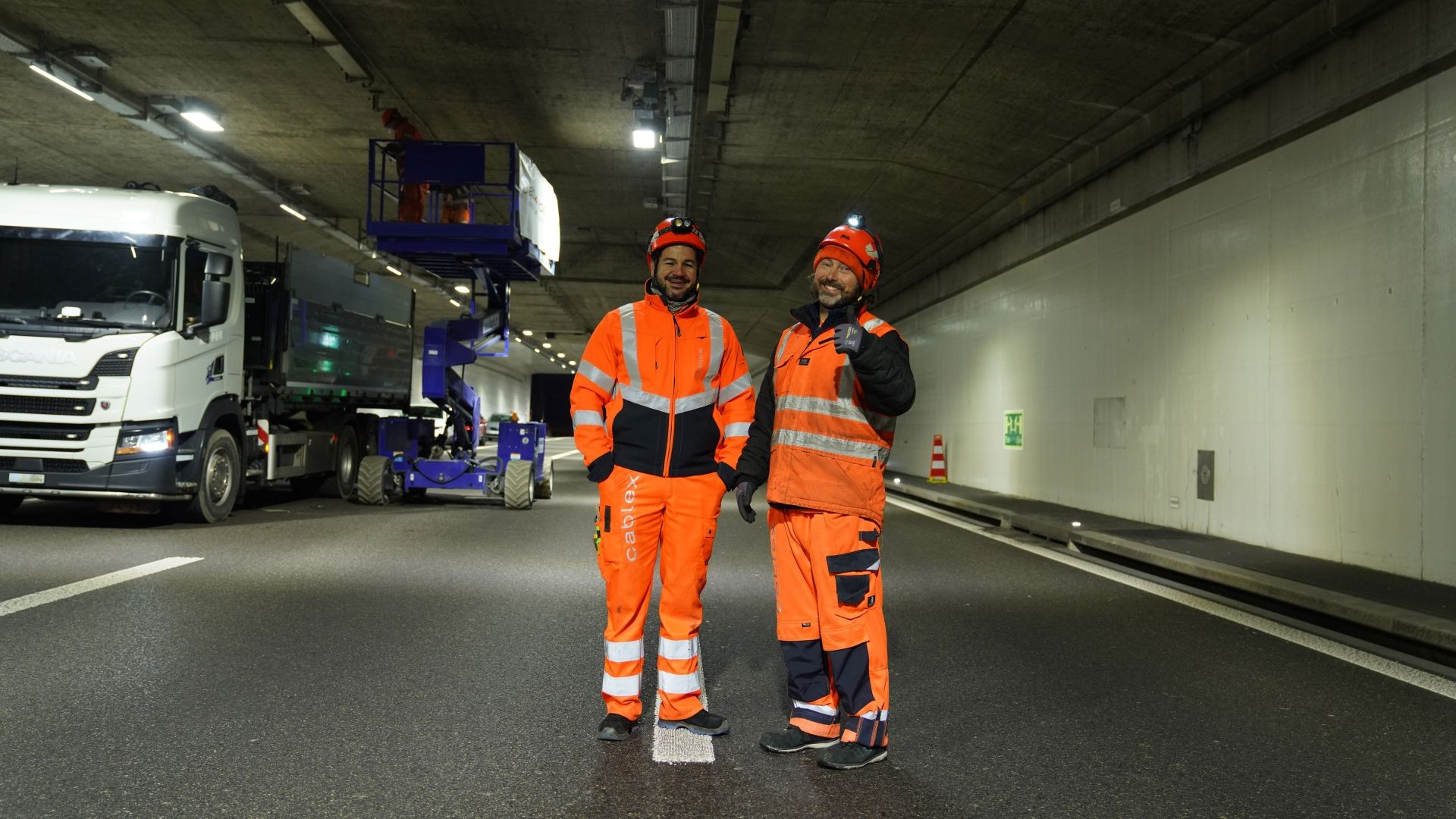

Renouvellement intelligent de l'éclairage dans le tunnel Bubenholz.

La sécurité d'une infrastructure de transport à fort trafic comme le tunnel Bubenholz dépend d'une planification réfléchie. Dans le cadre du grand projet Remise en état N11/60 TBUB BSA, cablex réalise, sur mandat de l'Office fédéral des routes (OFROU), une modernisation proactive — axée sur une interruption minimale de l'exploitation et une sécurité maximale.

Carolin Rabea Primerova 1-1
17.03.2026
Auteur Carolin Primerova

La situation initiale.

L'Office fédéral des routes prépare l'infrastructure d'exploitation du tunnel Bubenholz en vue de l'assainissement général prévu en 2030. L'installation d'éclairage était prioritaire. Plutôt que d'attendre, la direction de projet a décidé de lancer dès 2025 une mesure de modernisation anticipée.

L'objectif : installer une nouvelle technique d'éclairage avec des interruptions minimales, tester en parallèle et mettre en place une architecture qui prépare de manière fluide le futur assainissement global.

La stratégie : montage en parallèle en conditions réelles.

Renouvellement de l'éclairage dans le tunnel Bubenholz

Le concept central est simple — mais d'une grande complexité dans sa mise en œuvre : l'éclairage moderne est installé en parallèle avec l'ancienne installation lors de fermetures nocturnes contrôlées. Ce n'est qu'après un contrôle de fonctionnement complet et une intégration dans le système que l'ancienne installation est mise hors service, puis démontée. Le passage définitif s'effectue sans interruption d'exploitation — en une seule période de fermeture.

Cette approche évite les risques liés à de longues perturbations du trafic routier et crée une marge pour un contrôle qualité approfondi.



Composantes techniques et partenariat:

cablex collabore avec des spécialistes de premier plan :

Siteco Switzerland AG fournit des luminaires LED à technologie dimmable. Ils permettent aux conducteurs d'adapter rapidement leurs yeux à la luminosité intérieure du tunnel — une fonction de sécurité critique.

Officine Rigamonti (Suisse) apporte des systèmes d'éclairage de secours et de signalisation des voies d'évacuation. Essentiels en cas d'évacuation.

Studer Cables fournit des câbles spécialisés armés avec des sections optimisées. Les chemins de câbles sont en acier inoxydable — un matériau qui résiste des décennies dans les conditions d'un tunnel.

Systhème DALI

Le système DALI (Digital Addressable Lighting Interface) permet des fonctions de gradation et de commutation à distance, des groupements pour différentes zones et une surveillance en temps réel. Des extensions futures sont également possibles sans recâblage.

Redondance et gestion des risques.

Un grand projet dans un tunnel actif nécessite des concepts de sécurité multicouches :

Installation alternant les réseaux

L'éclairage est réparti sur différentes phases. En cas de panne d'une phase, le tunnel reste suffisamment éclairé.

Double alimentation électrique

L'éclairage de transit fonctionne aussi bien sur le réseau normal que sur le réseau de secours — continuité d'exploitation même en cas de coupure de courant.

Filet de sécurité logistique

Un dépôt cablex à Dielsdorf (à 10 km du tunnel) garantit un approvisionnement rapide en matériaux et pièces de rechange. Cette proximité est décisive dans l'exploitation d'un tunnel.

Gestion de la qualité sur site

Un Safety Leader vérifie toutes les phases du projet. Des listes d'intervention spéciales garantissent que chaque équipe de montage respecte des consignes précises — des mesures du gabarit de dégagement jusqu'au couple de serrage correct des vis. Toutes les installations sontdocumentées par photos.

Migration sans interruption d'exploitation.

Le chef de projet Humberto De Sousa Pires et le chef de chantier Marco Rütti ont élaboré un plan détaillé pour la « phase de migration » :

Phase 1: Préparation

Réunion de lancement avec l'OFROU, les ingénieurs et les sous-traitants. Coordination des détails techniques.

Phase 2 – Montage en parallèle

Lors des fermetures nocturnes, les opérations suivantes sont effectuées de manière séquentielle :

  • Remplacement des chemins de câbles et nouveau montage (deux équipes coordonnées)
  • Tirage et pose des câbles (sous-traitant Zumak AG)
  • Installation des luminaires d'adaptation et de transit
  • Raccordements et mesures



Phase 3 – Tests

Contrôle de fonctionnement complet selon le plan de vérification avec des tests individuels, combinés et globaux.

Phase 4 – Mise en service

Après correction des éventuels défauts, la commutation s'effectue en une période de fermeture. Les anciens composants sont démontés et éliminés dans les règles de l'art.

Préparation pour l'avenir (2030+).

Toutes les installations sont conçues de manière à pouvoir être intégrées dans l'assainissement global 2030 avec un effort minimal.

Les chemins de câbles, les raccordements aux armoires de distribution et les principes d'alimentation électrique suivent déjà le schéma que les futurs centres de tunnels utiliseront. Cela signifie : pas de recâblage, pas de modifications disruptives — uniquement une extension intelligente.

Cette approche de cycle de vie n'est pas seulement économiquement efficace, elle est aussi durable. L'infrastructure est conçue pour être pérenne, pas réparée à court terme.

Expertise et références.

cablex agit en tant que partenaire stratégique de l'OFROU avec :

  • 200 collaborateurs dans l'installation et l'exploitation d'infrastructures
  • Tunnel Soliwald BSA (2019–2021) : projet de référence d'une complexité similaire, montage en parallèle sous circulation, réception réussie
  • Sous-traitants éprouvés : Spina Montagen GmbH pour un montage efficace et sûr des chemins de câbles ; Zumak AG avec des décennies d'expérience dans les infrastructures routières

Conclusion.

Le projet N11/60 TBUB IS BSA montre comment fonctionne la gestion stratégique des infrastructures :

  • Planifié, non improvisé : Modernisation anticipée sous la direction de projet OFROU
  • Risques minimisés : Montage en parallèle, redondance, assurance qualité
  • Exploitation non interrompue : Migration bien pensée
  • Pérenne : Préparation de l'assainissement 2030 déjà intégrée
  • Partenariat vécu : Fournisseurs spécialisés, sous-traitants éprouvés, coordination étroite avec l'OFROU

Pour les usagers de la route : Un tunnel plus sûr et plus fiable — sans que les usagers en soient perturbés par des embouteillages.

Pour les gestionnaires d'infrastructures : Un projet phare de gestion stratégique du cycle de vie.

Informations sur le projet

Maître d'ouvrage : Office fédéral des routes OFROU, filiale de Winterthour

Entreprise : cablex AG, Zurich

Chef de projet : Humberto De Sousa Pires

Chef de chantier : Marco Rütti

Durée : T2 2025 – T1 2026

Section d'entretien : N11/60, kilomètre 1.470–2.070

Commune : Opfikon, canton de Zurich

BUB-24x9

Un projet de modernisation des infrastructures avec une vision d'avenir.

Tunnel Bubenholz : cablex modernise l'éclairage en parallèle à l'exploitation – sans interruption, prêt pour l'assainissement global 2030.

Carolin Rabea Primerova 1-1
Copper Harvest 16-9

Le cuivre a fait son temps – la Suisse passe à la vitesse supérieure.

cablex renverse les rôles : au lieu de poser de nouvelles lignes, nos équipes retirent du sol les anciens câbles de cuivre dans toute la Suisse.

Larissa Mihalik 1-1
cablex Techniker steht auf dem Dach mit den verlegten Solarpaneelen.

L'énergie solaire pour l'avenir : installation réussie sur le bâtiment de l'OMM.

L'installation de 198 panneaux solaires sur le bâtiment de l'OMM à Genève offre une capacité de 92 kW et contribue à un approvisionnement électrique durable.

Martina Strazzer 1-1
Zwei cablex Techniker beim Firmenwagen.

Profitez de la puissance de la fibre optique chez vous.

Un Internet rapide et sans dérangements, une télévision numérique de qualité et une connexion fiable pour le télétravail – tout cela est possible grâce à la fibre optique.

Zwei Service-Techniker von cablex auf dem grossen ESAF-Gelände.

La FFLS est dans les starting-blocks à Mollis.

Lors de la FFLS 2025, cablex assure la stabilité de l'infrastructure réseau. La fibre optique, le cuivre et la téléphonie mobile garantissent des connexions parfaites.

Martina Strazzer 1-1
Begehung der Kellerräume und Teambesprechung

28 maisons individuelles raccordées en trois jours – projet de fibre optique à Gibswil.

Un projet unique de fibre optique réalisé en trois jours. Une équipe expérimentée a assuré une mise en œuvre rapide et orientée vers les clients.

Martina Strazzer 1-1
Field Service Techniker mit Smart Meter in der Hand vor seinem E-Auto

Grosse commande pour BKW : ensemble pour la transition énergétique.

Les installateurs-électriciens de cablex remplacent chaque jour cinq cents compteurs intelligents pour BKW d'ici 2028.

Martina Strazzer 1-1
Elektrischer LKW vor einer Ladestation

Construction d'infrastructures de recharge pour voitures et camions.

cablex installe votre infrastructure de recharge de manière professionnelle – avec un exemple pratique qui rend les options techniques et économiques transparentes.

Un technicien cablex travaille dans un central.

Telecom & IT

Mettre en œuvre des solutions globales d'avenir dans le domaine des TIC avec cablex.

Praxistest SAR App 24-9

Un raccordement à la fibre optique efficace : voici comment se déroule le contrôle technique.

: Contrôle technique assuré par un technicien de cablex – Ces étapes sont nécessaires pour réussir le raccordement à la fibre optique.

Larissa Mihalik 1-1
Field Service Techniker vor seinem E-Auto

Polyvalent – varié – très demandé.

Découvrez comment nos technicien(ne)s expérimenté(e)s traitent quotidiennement les demandes des clients en Suisse.

Martina Strazzer 1-1

cablex SA

Tannackerstrasse 7

3073 Gümligen

cablex.info@cablex.ch

0800 222 444
