Ciò che nasce dietro le barriere.

Ciò che la X rossa sopra la vostra corsia compie, lo fa in millisecondi. Ciò che vi sta dietro cresce nel corso di mesi — di giorno sulla corsia d’emergenza, di notte sulla carreggiata chiusa. Uno sguardo oltre le barriere.

Carolin Rabea Primerova 1-1
19.06.2026
Autore Carolin Primerova

Un segnale familiare — e lavori invisibili per gli utenti della strada.

Conoscete questa immagine: un incidente in autostrada, e pochi secondi dopo la X rossa si illumina sopra la corsia chiusa. Telecamera, rilevatore, rete in fibra ottica, tecnica di segnalamento, centrale di gestione del traffico, ritorno al segnale — tutto in tempo reale.

Ciò che rende il sistema così accessibile è esattamente ciò che lo rende invisibile: funziona e basta. Il segnale appare. Il traffico reagisce. Le situazioni di coda vengono risolte. I punti di incidente vengono segnalati, le vite protette.

Se si apre un tale segnale di corsia, appare ciò che si nasconde dietro la superficie sobria: centinaia di fili colorati — rossi per i segnali rossi, verdi per i segnali verdi. Lenti in vetro lavorate con precisione concentrano la luce in modo che il segnale rimanga perfettamente leggibile sia all’esterno in piena luce solare sia all’interno del tunnel. Un’alimentazione a 230 volt alimenta il dispositivo, un alimentatore trasforma a 24–48 volt, l’unità di controllo risponde al comando del sistema superiore di guida del traffico.

Quello che sembra un compatto alloggiamento metallico in alto sopra la carreggiata è l’estremità visibile di una lunga catena — e cablex fornisce l’intera catena.

Due montatori cablex fissano un segnale luminoso a LED a una trave in acciaio sul soffitto della galleria di Honeret.
© by cablex (1/5)

Installazione di un segnale luminoso nella galleria di Honeret

Durante un sopralluogo della galleria, il responsabile di progetto Patrick Baumgartner presenta la segnaletica installata all'esterno.
© by cablex (2/5)

Controllo di un segnale stradale con il responsabile di progetto Patrick Baumgartner

Numerosi cavi e conduttori sono collegati e ordinatamente disposti all'interno di un quadro di distribuzione.
© by cablex (3/5)

Quadro di distribuzione con collegamenti dei cavi

Segnale luminoso a LED installato di recente nell'area esterna davanti alla galleria di Honeret durante la notte.
© by cablex (4/5)

Segnale luminoso a LED davanti alla galleria di Honeret

I montatori cablex installano la segnaletica presso il portale della galleria di Honeret.
© by cablex (5/5)

Installazione della segnaletica al portale della galleria

In azione ventiquattro ore su ventiquattro — per mesi.

Il tratto Honeret si trova sul percorso all’aperto tra lo svincolo di Limmattal e Urdorf Nord e Sud — l’ultimo tratto all’aperto su cui cablex lavora in questo grande progetto. Seguirà poi il risanamento del primo tubo di Gubrist, con cui il progetto globale «Risanamento generale della tangenziale nord di Zurigo» troverà la sua conclusione.

cablex lavora nel tratto Honeret — a seconda della fase di risanamento — di notte o di giorno. Durante il giorno i lavori si svolgono sulla corsia d’emergenza, parallelamente al traffico scorrevole e senza chiusure. Ciò che vi viene concretamente fatto lo descrive Patrick Baumberger, responsabile di progetto Tunnel Honeret:

Patrick Baumberger, project manager Tunnel Honeret:


"Nell’area della corsia d’emergenza vengono preparati tutti i cavi per predisporre le chiusure previste durante la notte, dove successivamente vengono anche installati i segnali sopra i tratti percorribili. Vengono già collegati anche i quadri di raccordo (distributori) con le uscite dei segnali. I cavi sui portali o sui ponti vengono poi arrotolati e depositati, dove potranno essere recuperati durante la notte."

Non appena alle 21 entra in vigore la chiusura notturna, il ritmo passa all’esercizio a tubo singolo con traffico in entrambe le direzioni. Ciò significa che l’intero traffico in entrambe le direzioni viene guidato su una corsia attraverso il tubo del tunnel ancora aperto. La chiusura dura fino alle 4 del mattino, poi tutto deve essere di nuovo aperto. Si lavora dalla notte di domenica alla notte di giovedì — cinque notti a settimana.

Da marzo alla fine di giugno 2026, ciò si somma in questa sola fase a oltre 100 chiusure — nel corso di tutti gli anni di progetto dal 2017 sono ben di più. Nel solo tratto Honeret sono impegnate da quattro a sei persone sia in turno diurno che notturno.



Ciò che cablex realizza nel tratto Honeret.

Il lotto D4-6 comprende la costruzione di nuovi supporti di segnalazione nonché la segnaletica lungo la tangenziale nord di Zurigo.

La nuova segnaletica consente alla centrale di gestione del traffico (VLZ) della polizia di regolare il traffico in modo mirato su questo tratto autostradale e di reagire rapidamente agli eventi. Gli utenti della strada vengono informati in tempo reale delle perturbazioni e, se necessario, deviati su percorsi alternativi.

Der Auftrag von cablex beinhaltet die Montage aller Signalaggregate, deren Verkabelung sowie den elektrischen Anschluss und die Inbetriebnahme sämtlicher Signale entlang des Abschnitts.

Gli aggregati comprendono:

  • Segnale luminoso di corsia (FLS: le note frecce verdi e X rosse)
  • Segnali variabili – segnali a prisma LED/variabili (segnali di velocità e segnali di pericolo)
  • Pannelli informativi LED a grafica completa
  • Segnalazione statica: semafori, lampeggiatori
  • Rilevatori di traffico (VDE)

cablex si occupa dell’intero montaggio, cablaggio e messa in servizio — dall’installazione di allacciamento fino al segnale completamente collegato e collaudato. I partner Signal AG e Walter AG consegnano i loro materiali presso il sito di installazione centrale.

Per illustrare le dimensioni: nel progetto complessivo della tangenziale nord di Zurigo, cablex ha finora montato più di 2’000 segnali, realizzato la rete in fibra ottica sull’intero percorso — dalla zona di approccio fin dentro i tubi di Gubrist — e installato e messo in servizio circa 90 telecamere di videosorveglianza su oltre 20 chilometri di percorso.

Una volta completata la segnaletica, viene rinnovato il manto stradale. Così procede il risanamento: corpo di mestiere per corpo di mestiere, tratto per tratto, senza che l’esercizio dell’autostrada venga mai completamente interrotto.

Patrick Baumberger, project manager Tunnel Honeret:


"Il coordinamento dell’utilizzo ottimale delle finestre di chiusura con i nostri team e l’infrastruttura esistente doveva essere ripianificato ogni settimana, poiché sia le demolizioni esistenti sia le nuove installazioni in zona esterna o in galleria richiedevano l’intero bagaglio di competenze dei collaboratori in loco."

Un altro capitolo di una lunga storia.

L’A1 tra lo svincolo di Limmattal e la diramazione Zurigo-Nord è uno degli assi autostradali più trafficati della Svizzera: oltre 120’000 veicoli al giorno, traffico congestionato 350 giorni all’anno. La Confederazione investe circa 1,5 miliardi di franchi nell’ampliamento della tangenziale nord di Zurigo — un nuovo terzo tubo di Gubrist, il risanamento dei tubi esistenti, l’ampliamento a sette corsie continue. Come realizzarlo senza mai fermare completamente il traffico: questa è la vera prestazione ingegneristica.

Per cablex la storia è iniziata nel 2017 con il primo lotto sul tratto all’aperto tra Seebach e Affoltern. Sono seguiti le installazioni in fibra ottica e i montaggi di segnaletica nel nuovo terzo tubo di Gubrist (inaugurato nell’aprile 2023), il tratto Dietikon–Schlieren, la diramazione Zurigo Nord fino all’accesso Affoltern inclusi il tunnel Stelzen e il tunnel Katzensee, e successivamente il risanamento del secondo tubo — ora nuovamente in esercizio.

Il tratto Honeret è un altro capitolo di questa storia: l’ultimo tratto in zona aperta. Seguirà poi il primo tubo di Gubrist — una costruzione interna completa: carreggiata, drenaggio, cunicoli per i servizi e l’intera attrezzatura tecnica di esercizio e sicurezza. cablex è già stata prevista per questa fase.

Il primo tubo di Gubrist è in esercizio dal 1985 — era ormai giunto il momento di un rinnovamento completo. Dopo la conclusione senza difetti del terzo tubo, il direttore di progetto Enos Pizio ha riassunto così:

«Siamo orgogliosi che cablex, con grande passione, abbia potuto dare un contributo importante allo sviluppo dell’infrastruttura di uno degli assi più trafficati della Svizzera.»

Cosa significa per i responsabili delle infrastrutture.

cablex porta in questo contesto tre elementi:

  • Esperienza: presente su questo progetto dal 2017. Il know-how e l’esperienza rimangono in azienda — perché tutti i lavori vengono eseguiti con collaboratori propri.
  • Disciplina di processo: oltre 100 chiusure notturne in questa sola fase di progetto (300 notti di chiusura in totale), coordinate con la gestione del traffico, la consegna dei materiali e i corpi di mestiere successivi — senza interruzione dell’esercizio.
  • Continuità: ulteriore incarico per il primo tubo di Gubrist. Perché costruire fiducia nelle infrastrutture critiche richiede tempo — e ne vale la pena.

Prossima tappa: Primo tubo di Gubrist.

Non appena il tratto Honeret sarà concluso e il manto stradale rinnovato, inizierà l’ultima grande fase della tangenziale nord: il risanamento del tubo di Gubrist più antico. Costruzione interna completa, nuovo drenaggio, nuova tecnica di esercizio, nuova segnaletica. Nel 2027 cablex sarà anche lì in azione.

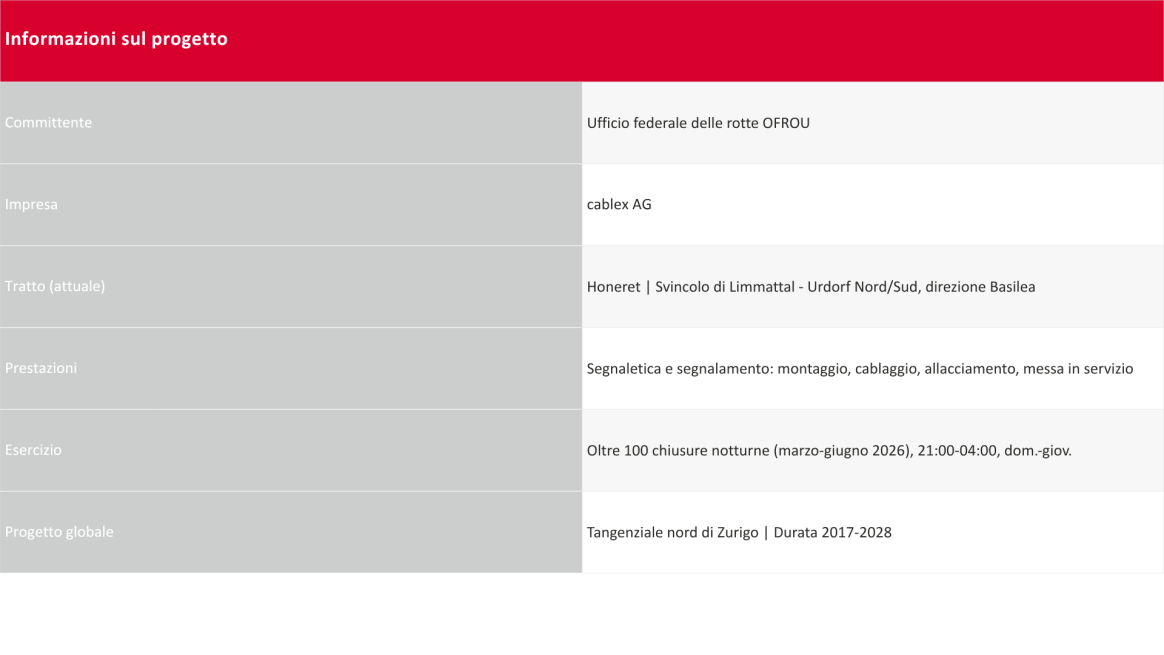

Projektinformationen
Signalmontage-16x9

Montaggio segnali al Honeret: ciò che nasce dietro le barriere.

Da nove anni cablex rinnova la tangenziale nord di Zurigo — notte dopo notte, tratto per tratto. Uno sguardo nel tratto Honeret.

Carolin Rabea Primerova 1-1
Zwei Männer in orangefarbener Schutzbekleidung stehen in einem Tunnel, der gerade saniert wird

Un progetto di modernizzazione delle infrastrutture con una visione per il futuro.

Galleria Bubenholz: cablex rinnova l'illuminazione in parallelo all'esercizio – senza interruzioni, pronta per il risanamento globale 2030.

Carolin Rabea Primerova 1-1
Copper Harvest 3-4

Il rame ha fatto il suo tempo: la Svizzera sta cambiando marcia.

cablex inverte la rotta: invece di posare nuove linee, i nostri team estraggono in tutta la Svizzera i vecchi cavi in rame dal terreno.

Larissa Mihalik 1-1
Zwei cablex Techniker beim Firmenwagen.

Potenza in fibra ottica per la sua casa.

Internet veloce e senza interferenze, televisione digitale di alta qualità e home office affidabile: la fibra ottica rende tutto questo possibile. Su incarico di Swisscom, cablex porta questa tecnologia all'avanguardia direttamente a casa sua.

cablex Techniker steht auf dem Dach mit den verlegten Solarpaneelen

Energia solare per il futuro: installazione riuscita nell'edificio dell'OMM.

L'ampia installazione di 198 pannelli solari sull'edificio dell'OMM a Ginevra offre una capacità di 92 chilowatt e contribuisce a un'alimentazione elettrica sostenibile.

Martina Strazzer 1-1
Zwei Service-Techniker von cablex auf dem grossen ESAF-Gelände.

La Festa federale di lotta svizzera e giochi alpestri ESAF a Mollis sta per cominciare.

All'ESAF 2025 cablex garantisce un'infrastruttura di rete stabile. La fibra ottica, il rame e la tecnologia della telefonia mobile garantiscono collegamenti perfetti.

Martina Strazzer 1-1
Begehung der Kellerräume und Teambesprechung

28 case unifamiliari collegate in tre giorni – progetto di fibra ottica a Gibswil.

Progetto unico in fibra ottica in tre giorni. Un team esperto ha garantito un'implementazione rapida e orientata al cliente.

Martina Strazzer 1-1
Elektrischer LKW vor einer Ladestation

Costruzione di infrastrutture di ricarica per auto e camion.

cablex installa la vostra infrastruttura di ricarica in modo professionale, con esempi pratici che rendono trasparenti le opzioni tecniche ed economiche.

24x9_Hero Beratung Formular

Workshop gratuito di impostazione generale.

Permetteteci di presentarvi le vostre opzioni – gratuitamente e senza impegno.

Field Service Techniker mit Smart Meter in der Hand vor seinem E-Auto

Un grande incarico per BKW: insieme per la transizione energetica.

I montatori elettricisti cablex sostituiranno ogni giorno cinquecento Smart Meter per BKW entro il 2028.

Martina Strazzer 1-1
Praxistest SAR App 24-9

Processo di collegamento in fibra ottica efficiente: come funziona l'ispezione tecnica.

Approfondimenti sull'ispezione tecnica da parte di un tecnico cablex: le fasi necessarie per il successo di un collegamento in fibra ottica.

Larissa Mihalik 1-1

cablex SA

Tannackerstrasse 7

3073 Gümligen

cablex.info@cablex.ch

0800 222 444
